在太原鋼結構彩鋼工程施工前,應對各工序的施工人員進行必要的崗位培訓,并對其進行技術、質量、安全交底,預防發生安全和質量事故。
太原太原鋼結構彩鋼工程彩鋼工程施工準備工作:
1、組織有關工程管理和技術人員對圖紙進行會審。對圖紙不明確及施工中有困難的地方,要作好變更鑒證手續。
2、根據施工圖紙結合本單位的設備和技術條件,制定出工程的施工方案,并提出材料計劃。
3、對太原鋼結構彩鋼工程所使用的機械和檢測設備的性能進行檢驗,保證施工過程中各種設備的工作狀態良好,使用功能齊全。
4、太原鋼結構彩鋼工程所使用的材料除應有質量證明書外,還應根據現行*標準的規定作出復試檢驗,符合標準后方可使用。
5、在太原鋼結構彩鋼工程施工前,應對各工序的施工人員進行必要的崗位培訓,并對其進行技術、質量、安全交底,預防發生安全和質量事故。

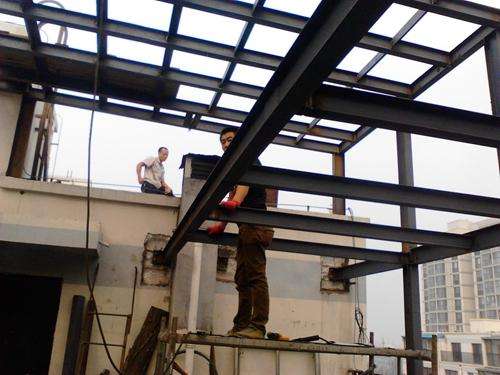

6、太原鋼結構彩鋼工程進入現場需進行構件檢驗并合理堆放,以便于構件進入現場后順利的安裝。
主要施工機械準備:
鉆床、型鋼自動組合機、帶鋸等制作大型機具均在加工廠配備使用。
現場配備電弧焊機1臺,氧焊氧割設備一套,25噸吊車一臺。搖鉆、手電鉆、砂輪切割機各一臺。
施工進度安排:
根據華能農安生物熱電廠情況,結合工程實際難度。其具體安排及節點進度控制如下:
施工準備2天———材料采購及加工廠下料制作5天———現場搭腳手架2天———連廊現場組裝,焊接5天———連廊上塑鋼窗制作及安裝6天,全面完成交付共20天。
勞動力計劃:
根據本工程實際情況,及時調配現場勞動力,按照工種、級別及項目?jī)?nèi)容充實配備,總計劃派調各工種勞動力如下:
下料工4人、組裝工4人、焊工2人、架子工3人、油漆工2人、門窗安裝4人。
